Desde este lunes, 2 de diciembre, a las 8:00 a.m., el almacenamiento stand-alone dispone de una capacidad específica y exclusiva para el llamado criterio estático, es decir, para la inyección de potencia a la red. Así se había previsto en las nuevas especificaciones de detalle para la red de transporte, aprobadas por BOE el pasado mes de julio, que establecen como capacidad de acceso para el almacenamiento en su modo de inyección de potencia aquella que tiene una probabilidad de poder evacuarse del 70% del tiempo en los casos estudiados (en lugar del 90% que aplica para generación).
Gracias a estas especificaciones se redefine cómo se calcula la capacidad de acceso en puntos críticos. Así, en el informe se incluirá la ubicación del nodo, la capacidad total disponible para almacenamiento (en MW), el estado actual del nodo (saturado, parcialmente disponible o sin restricciones); y las restricciones específicas según el tipo de tecnología o perfil operativo.
La instalación de almacenamiento se considerará de tecnología de Módulo de Parque Eléctrico (MPE) o de Módulo de Generación síncrono (MGES), dependiendo de su naturaleza de acuerdo con las definiciones establecidas en el Reglamento (UE) 2016/631. Por tanto, según la tecnología y naturaleza de la conexión de la instalación de almacenamiento, ésta podrá ser MGES cuando el sistema de almacenamiento sea de tecnología síncrona (bombeos, aire comprimido, aire líquido, almacenamiento térmico…) , o MPE cuando el sistema de almacenamiento no sea de tecnología síncrona (baterías).

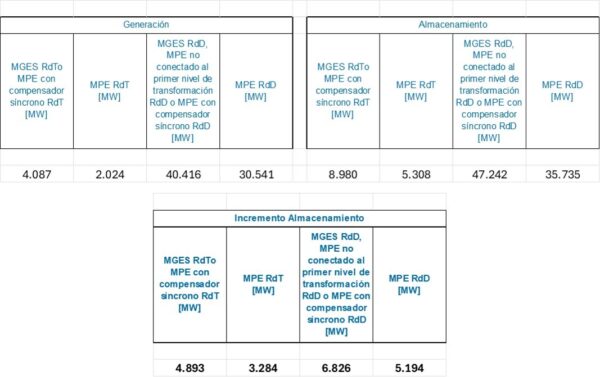

La primera publicación de capacidad arroja los siguientes datos:
Red de Transporte Síncrono: 4.893 MW
Red de Distribución Síncrono: 6.828 MW
Red de Transporte MPE: 3.284 MW
Red de Distribución MPE: 5.194 MW

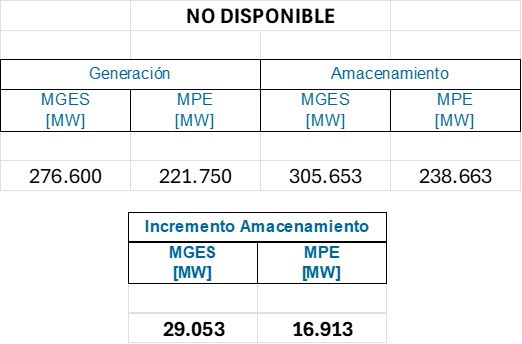

En cuanto a la capacidad clasificada como no disponible –gran parte de la cual está disponible para concurso–, se cuentan:
Almacenamiento Síncrono: 29.053 MW
Almacenamiento MPE: 16.913 MW
En este artículo se explica cómo se solicitan los nudos reservados para concurso de demanda y qué garantías requieren, entre otros aspectos.
En total, en este primer informe de REE hay disponible capacidad para unos 8 GW de baterías, y aproximadamente, 3 GW exclusivos para almacenamiento síncrono stand-alone. La asignación de capacidad se realizará bajo un sistema de orden de solicitud, lo que implica que los desarrolladores más rápidos en presentar las garantías necesarias serán los primeros en asegurar su acceso.
Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.
Al enviar este formulario, usted acepta que pv magazine utilice sus datos con el fin de publicar su comentario.
Sus datos personales solo se divulgarán o transmitirán a terceros para evitar el filtrado de spam o si es necesario para el mantenimiento técnico del sitio web. Cualquier otra transferencia a terceros no tendrá lugar a menos que esté justificada sobre la base de las regulaciones de protección de datos aplicables o si pv magazine está legalmente obligado a hacerlo.
Puede revocar este consentimiento en cualquier momento con efecto para el futuro, en cuyo caso sus datos personales se eliminarán inmediatamente. De lo contrario, sus datos serán eliminados cuando pv magazine haya procesado su solicitud o si se ha cumplido el propósito del almacenamiento de datos.
Puede encontrar más información sobre privacidad de datos en nuestra Política de protección de datos.
