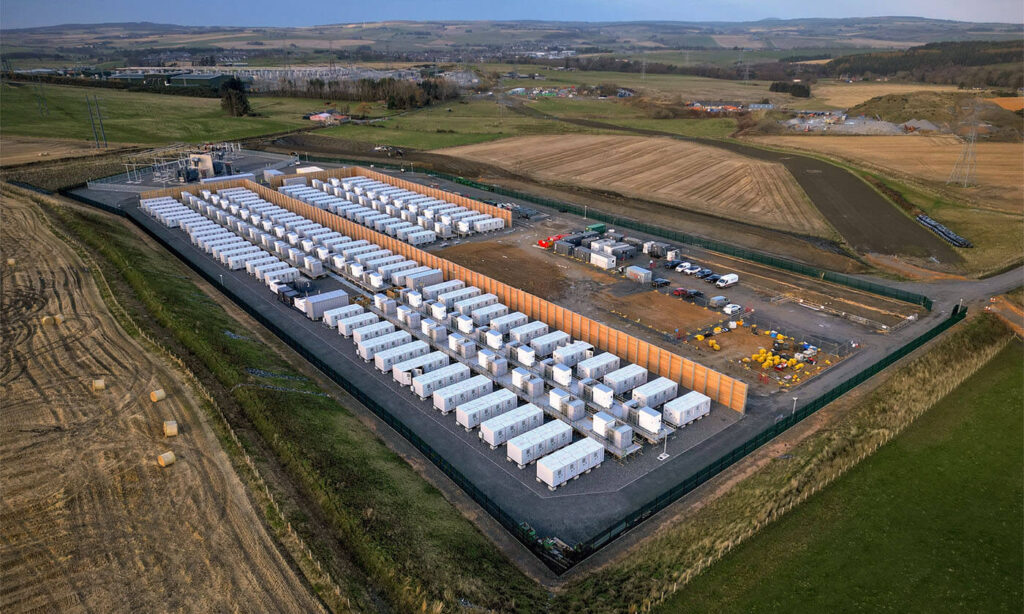

En febrero de 2023 comenzó la construcción de 200 MW de un sistema de almacenamiento de energía en baterías (BESS) de 300 MW/600 MWh en Blackhillock, Escocia. Los promotores del proyecto querían que fuera el primer BESS del mundo conectado a un sistema de transmisión para ofrecer estabilidad a la red. En lugar de aumentar o sustituir cables, Blackhillock proporcionará servicios completos de potencia activa y reactiva.
El 3 de marzo de 2025, Zenobe, uno de los principales propietarios y operadores británicos de baterías conectadas a la red de transporte, anunció que Blackhillock comenzaba a operar comercialmente como el mayor emplazamiento de baterías de Europa.
El emplazamiento de Blackhillock se ha puesto en marcha en dos fases. La fase 1 consta de 200 MW que entraron en funcionamiento el lunes y a la que seguirán otros 100 MW en 2026.
Pero más impresionante que el tamaño del proyecto es el tipo de servicios que prestará. Blackhillock se adjudicó en el marco de Stability Pathfinder 2, la primera licitación de este tipo en el mundo para adquirir servicios de estabilidad, como niveles de cortocircuito (SCL) e inercia, a partir de recursos basados en inversores.
Cuatro empresas obtuvieron 10 contratos en el marco de la licitación en abril de 2022, para abordar la insuficiencia de SCL -la cantidad de corriente que fluye durante los fallos- en toda Escocia. Los licitadores ganadores también se comprometieron a ofrecer inercia «verde» para equilibrar la oferta y la demanda después de eventos como disparos en centrales eléctricas, que cambian la frecuencia del sistema. Cinco condensadores síncronos y cinco emplazamientos de baterías obtuvieron contratos por valor de 323 millones de libras.
En aquel momento, National Grid ofreció pagar hasta 6.500 euros (6.852 dólares) por megavoltioamperio de potencia de cortocircuito al año, y las ofertas ganadoras rondaban los 4.000 euros/MVA de media. Esto creó un gran potencial de ingresos, además de los contratos de potencia reactiva ya existentes para el almacenamiento de energía en baterías.
Ahora, Zenobe afirma que se espera que el emplazamiento ahorre a los consumidores más de 170 millones de libras (216 millones de dólares) en los próximos 15 años.
Los 8 millones de libras de ahorro del Stability Pathfinder suponen que el contrato conseguido para el proyecto Blackhillock evitará el uso de turbinas de gas de ciclo combinado (CCGT) para proporcionar inercia y SCL.
Otros 164 millones de libras procederán de la prestación de servicios de equilibrio y gestión de restricciones a la red y de la ayuda a reducir la volatilidad de los precios, ciclando la batería dos veces al día con degradación a lo largo de la vida útil considerada.
Blackhillrock utiliza la tecnología del sistema de almacenamiento de energía Quantum de Wärtsilä y la plataforma energética digital GEMS con inversores de red de SMA. EDF Wholesale Market Services será el proveedor de la Ruta al Mercado para el emplazamiento, a través de su plataforma comercial líder en el mercado, Powershift, trabajando mano a mano con los expertos en optimización de baterías de Zenobē.
Para apoyar la construcción de la primera fase, 200MW/400MWh de Blackhillock, Zenobē aseguró una financiación de deuda de 101 millones de libras esterlinas a través de una línea de deuda a largo plazo de un club de cinco bancos.
Blackhillock no es el único proyecto BESS que Zenobe se ha asegurado en la licitación de Pathfinder 2. La empresa también desarrollará el de Kilmarnock South, de 300 MW/600 MWh, previsto para 2025, y el de Eccles, de 400 MW/800 MWh, para el año siguiente. El gigavatio de baterías debería proporcionar 4,4 GVAs (gigavoltios amperios segundos) de inercia, entre el 5% y el 10% de las necesidades británicas.
«La razón por la que éramos tan competitivos es que podíamos apilar los ingresos que generaríamos de los mercados diario e intradiario, los servicios de respuesta de frecuencia, la potencia reactiva, el mecanismo de equilibrio y otros servicios en combinación con los servicios de estabilidad», explica Semih Oztreves, director de infraestructura de redes de Zenobe, a pv magazine en 2023. «Cuando se apilan estos servicios, se pueden prestar servicios de estabilidad casi a una décima parte de lo que costaría prestarlos en exclusiva. Los servicios de estabilidad son una fuente adicional de ingresos sin grandes inversiones ni gastos de explotación. Se trata de utilizar tu BESS al máximo».
En Zenobe, por ejemplo, los contratos de estabilidad representan sólo el 10% de los ingresos del emplazamiento de baterías.
Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.
Al enviar este formulario, usted acepta que pv magazine utilice sus datos con el fin de publicar su comentario.
Sus datos personales solo se divulgarán o transmitirán a terceros para evitar el filtrado de spam o si es necesario para el mantenimiento técnico del sitio web. Cualquier otra transferencia a terceros no tendrá lugar a menos que esté justificada sobre la base de las regulaciones de protección de datos aplicables o si pv magazine está legalmente obligado a hacerlo.
Puede revocar este consentimiento en cualquier momento con efecto para el futuro, en cuyo caso sus datos personales se eliminarán inmediatamente. De lo contrario, sus datos serán eliminados cuando pv magazine haya procesado su solicitud o si se ha cumplido el propósito del almacenamiento de datos.
Puede encontrar más información sobre privacidad de datos en nuestra Política de protección de datos.
